수색-광명 고속철도 (배경, 핵심분석, 전망)

Every100 2026. 8. 23. 08:57

목차


    KTX를 타면서 "왜 이렇게 느리지?" 싶었던 순간, 혹시 있으셨습니까? 서울~광명 구간이 그렇습니다. 고속열차가 일반열차, 전동차, 화물열차와 같은 선로를 공유하며 달리고 있으니까요. 국토교통부가 이 문제를 해결하겠다며 수색~광명 고속철도 전용선 기본계획을 2025년 확정·고시했습니다. 저도 이 소식을 접하면서 "이게 되면 진짜 달라지겠는데?" 하는 생각이 먼저 들었습니다.



    왜 지금까지 KTX가 느렸을까 — 배경

    고속열차가 느리다는 말이 이상하게 들리실 수 있습니다. 그런데 실제로 수색~광명 구간은 혼용선로(混用線路), 즉 고속열차·일반열차·전동차·화물열차가 하나의 선로를 시간대별로 나눠 쓰는 구간입니다. 쉽게 말해 고속도로에 트럭, 승용차, 버스가 한꺼번에 뒤섞여 달리는 상황과 같습니다.

    이런 구조에서는 열차 간 간섭(干涉)이 필연적으로 발생합니다. 열차 간 간섭이란 앞뒤 열차의 속도 차이나 대기 시간이 맞물려 전체 운행 효율을 떨어뜨리는 현상을 말합니다. KTX가 아무리 시속 300km로 달릴 수 있는 차량이어도, 앞에 일반열차가 있으면 결국 속도를 줄여야 하는 상황이 생기는 것입니다.

    국토교통부 발표에 따르면 이번 사업은 총사업비 3조 2330억 원을 투입해 수색~서울~용산~광명 구간 24.5㎞에 고속전용 지하선로를 새로 뚫는 것을 핵심으로 합니다(출처: 대한민국 정책브리핑). 2036년 개통을 목표로 하고 있으며, 현재 기본계획이 고시된 단계입니다.

    • 대상 구간: 수색~서울~용산~광명, 총 24.5㎞
    • 사업 방식: 지하 고속전용 선로 신설 (기존 혼용선로와 완전 분리)
    • 총사업비: 3조 2330억 원
    • 목표 개통: 2036년
    요약: 수색~광명 구간은 혼용선로 구조 탓에 KTX가 제 속도를 내지 못했으며, 이번 사업은 24.5㎞ 지하 고속전용선을 새로 뚫어 이 문제를 근본적으로 해결하는 프로젝트입니다.



    숫자로 보면 달라진다 — 핵심 분석

    이 사업이 완료되면 실제로 얼마나 달라질까요? 저도 처음엔 "9분 단축이 대단한 건가?" 싶었는데, 제대로 들여다보니 생각이 바뀌었습니다.

    운행시간 단축 효과부터 보겠습니다. 서울~광명 구간에서 KTX 소요시간이 9분 15초 단축되고, 행신~광명 구간은 17분 30초 단축됩니다. 이 수치만 보면 "별거 아니네" 싶을 수 있지만, 핵심은 시간 단축보다 선로용량(線路容量) 확충에 있습니다. 선로용량이란 해당 구간에서 하루 동안 운행 가능한 열차의 최대 횟수를 의미합니다. 지금은 이 수치가 포화 상태에 가까워 열차를 더 늘리고 싶어도 늘릴 수가 없는 구조입니다.

    고속전용선이 개통되면 고속선로용량은 하루 238회로 확충됩니다. KTX 운행 횟수도 현재 하루 147회에서 183회로 늘어납니다. 이 말은 곧, 운행 간격이 촘촘해진다는 뜻입니다. 지금은 원하는 시간대 KTX 좌석이 이미 꽉 찼을 때 다음 열차를 꽤 기다려야 하는 경우가 있는데, 그 불편이 상당 부분 해소될 가능성이 있습니다.

    또한 이번 사업은 국토교통부가 추진 중인 평택~오송 고속철도 용량 확충사업과 연계해 시너지를 낸다는 계획입니다(출처: 국토교통부). 수도권 진입 구간인 수색~광명이 뚫리면, 전국 고속철도 네트워크 전체의 병목이 함께 해소되는 효과를 기대할 수 있습니다. 제 경험상 교통 인프라는 한 구간만 개선해서는 효과가 반감되는 경우가 많은데, 이번엔 연계 사업까지 묶어서 진행한다는 점이 이전과 다른 부분이라고 생각합니다.

    요약: 단순한 9분 단축이 아니라 선로용량 확충과 KTX 증편(147→183회)이 핵심이며, 평택~오송 확충사업과 연계해 전국 고속철도 병목을 함께 해소하는 구조입니다.

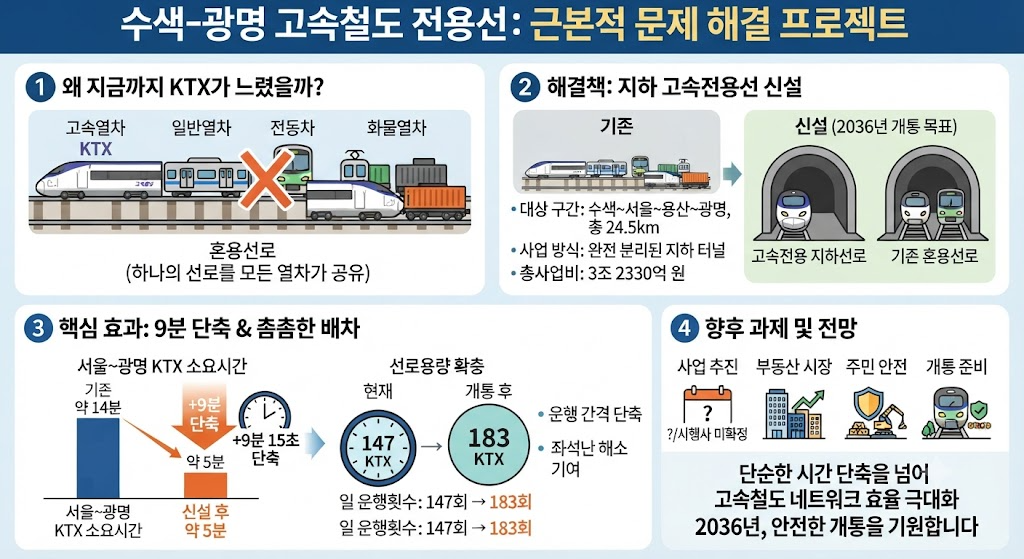

    수색-광명 고속철도 전용선: 근본적 문제 해결 프로젝트 인포그래픽. 1. 왜 지금까지 KTX가 느렸을까?(혼용로 문제), 2. 해결책: 지하 고속전용선 신설(2036년 개통 목표, 총 24.5km, 총사업비 3조 2330억 원), 3. 핵심 효과(서울~광명 소요시간 9분 단축, 선로용량 확충으로 일 운행횟수 147회에서 183회로 증가), 4. 향후 과제 및 전망을 담고 있다.

    2036년까지, 기대와 우려 사이 — 전망

    솔직히 2036년이라는 숫자가 조금 멀게 느껴지는 건 사실입니다. 저도 이 뉴스를 보면서 처음 든 생각이 "10년이 넘게 남았네"였으니까요. 게다가 현재는 기본계획 고시 단계이고, 시행사가 아직 확정되지 않은 상태입니다. 시행사가 정해져야 설계와 착공이 뒤따르는 만큼, 실제 공사 시작은 더 늦어질 가능성도 배제할 수 없습니다.

    그렇다면 개통 전후로 어떤 변화가 생길까요? 가장 먼저 거론되는 것이 인근 부동산 시장입니다. 철도 개통이 주변 집값에 영향을 준다는 것은 과거 사례들로 충분히 확인된 현상입니다. 개통 기대감만으로도 수색·용산·광명 인근 부동산에 관심이 쏠릴 수 있습니다. 다만, 2036년이면 어느 정부가 부동산 정책을 담당하고 있을지 알 수 없고, 이번처럼 부동산 정책 실패로 피해를 보는 분들이 생기는 상황이 반복되지 않으려면 전문가와의 충분한 협의가 선행돼야 한다고 생각합니다.

    공사 안전 문제도 짚고 싶습니다. 지하 구간을 새로 뚫는 공사인만큼, 인근 주민들의 생활환경에 미치는 영향도 적지 않을 것입니다. 제 경험상 대형 지하 공사 현장 근처에서는 소음, 진동, 교통 통제 같은 불편이 꽤 오래 이어지는 경우가 많았습니다. 주민 의견 반영 절차가 있다고 하니, 형식적인 공청회가 아닌 실질적인 협의가 이루어지길 바랍니다.

    개통 이후에도 문제가 없으리란 보장은 없습니다. 시운전(試運轉)과 시운행을 통해 충분히 검증한 뒤 정식 운행에 들어가는 것이 무엇보다 중요합니다. 시운전이란 실제 운행 전 차량과 선로의 안전성을 반복 점검하는 과정을 말합니다. 빠른 개통보다 안전한 개통이 먼저라는 점, 이번 사업에서도 변하지 않았으면 합니다.

    요약: 2036년 개통 목표이지만 시행사 미확정으로 착공 시점은 유동적이며, 인근 부동산 변화·공사 중 주민 불편·개통 전 안전 검증이 앞으로 챙겨봐야 할 핵심 과제입니다.



    자주 묻는 질문

    Q. 수색-광명 고속철도 개통되면 KTX 시간이 얼마나 줄어요?

    A. 서울~광명 구간 기준으로 9분 15초, 행신~광명 구간 기준으로는 17분 30초 단축될 것으로 전망됩니다. 숫자만 보면 작아 보일 수 있지만, 이보다 더 중요한 변화는 KTX 운행 횟수가 하루 147회에서 183회로 늘어난다는 점입니다. 원하는 시간에 좌석을 구하기가 지금보다 훨씬 수월해질 가능성이 있지 않을까요?



    Q. 착공은 언제 시작되는 건가요?

    A. 2025년 기본계획 고시가 완료된 단계이며, 아직 시행사가 확정되지 않은 상태입니다. 시행사가 정해지고 설계·인허가 절차가 마무리돼야 착공이 가능하기 때문에, 실제 공사 시작 시점은 기본계획 고시보다 더 늦어질 수 있습니다. 개통 목표인 2036년에 맞추려면 시행사 선정이 얼마나 빨리 이루어지느냐가 관건이 될 것 같습니다.



    Q. 이 사업이 주변 부동산에도 영향을 줄까요?

    A. 철도 인프라 확충이 인근 집값에 영향을 준다는 것은 과거 여러 사례에서 확인된 패턴입니다. 수색, 용산, 광명 인근 지역도 개통 기대감이 서서히 반영될 가능성이 있습니다. 다만 개통까지 10년 이상 남은 만큼, 그 사이 부동산 정책이 어떻게 운영되느냐에 따라 결과가 크게 달라질 수 있습니다. 지금 당장 투자 판단의 근거로 삼기엔 변수가 너무 많다는 점도 함께 고려해보시는 게 좋지 않을까요?



    Q. 기존 KTX 노선은 없어지는 건가요?

    A. 기존 선로가 없어지는 것이 아닙니다. 고속전용선이 새로 생기면서 고속철도와 일반철도의 운행 경로가 분리되는 구조입니다. 고속열차는 새 전용선으로, 일반열차와 전동차는 기존 선로로 각자의 길을 가게 되어 열차 간 간섭이 줄고 양쪽 모두 운행 효율이 개선될 것으로 기대됩니다.



    결론

    수색~광명 고속전용선 사업은 단순히 KTX를 몇 분 빨리 가게 만드는 공사가 아닙니다. 혼용선로라는 구조적 한계를 걷어내고 선로용량을 대폭 늘려, 고속철도 전체의 효율을 끌어올리는 사업입니다. 그 자체만으로 충분히 의미 있는 프로젝트라고 생각합니다.

    다만, 솔직히 기대만큼 걱정도 됩니다. 시행사 선정, 주민 협의, 공사 기간 안전 관리, 그리고 개통 후 충분한 시운전까지 어느 하나 소홀히 해선 안 되는 과정들이 앞에 쌓여 있습니다. 빠른 완공도 좋지만, 타는 사람이 믿고 오를 수 있는 열차가 되는 것이 먼저입니다. 2036년, 이 노선이 처음 달리는 날이 기대가 실망으로 바뀌는 날이 아니길 진심으로 바랍니다.
